Hørsholm Vand udsender nyheder omkring Brønsholmdalgrøften.

P-pladserne mellem garagerne
I den kommende uge skal der graves ud til alle 5 P-pladser mellem garagerne på een gang, og det medfører at der ikke kan parkeres på disse i ca. 3 dage, startende fra mandag d. 27. juni 2016, kl. 08.00.
Der skal graves ud til fundament for de nye parkeringspladser og i denne forbindelse vil vi se større lastbiler med anhængere og større gravemaskiner end dem vi hidtil har set på området.
Når fundamentet er udgravet, lægges der grus som skal stampes ad 2 omgange.
Når grusbunden er lagt og stampet, vil der blive åbnet for 3 af P-pladserne, medens der lægges fliser på 2 pladser.
Når de 2 pladser er færdige åbnes disse for parkering og der tages 2 andre pladser ud til fliselægning.
Det forventes at arbejdet med fliselægning tager ca. 2 dage pr. P-plads og der sættes 2 sjak til at lægge fliserne.
For de biler der ikke kan finde plads i garagerne eller på vores store parkeringsplads, henvises køretøjer til at parkere på Brønsholmsdalsvej.
Husk i den forbindelse at der ikke må parkeres nærmere end 10 m fra en vejudmunding.
Invalideparkeringspladsen ved garage nr. 31, flyttes i denne periode til den store parkeringsplads.
Spuling af kloaknet.
Det er tiligere udmeldt, at der skulle spules kloakker fra fredag morgen den 24. ds., men på grund af voldsomt vejr var der behov for spulevognene andre steder, hvorfor spulingen er blevet udsat. Der er ikke nyt om, hvornår kloaknettet så vil blive spulet, men tjek løbende på vores hjemmeside boelsvang.dk.
Spørgsmål
Eventuelle spørgsmål til projektet kan stilles til enten Erik eller Jens.
Kloakspuling
Der vil den 24. juni fra kl. 07.00 blive spulet kloakker i alle gænger. Arbejdet kan medføre at vandlåse tømmes for vand og der kan komme kloaklugt ind i boligerne.
Derfor når spulingen er gennemført så fyld vand på alle vandlåse for at undgå kloaklugten.
Spørgsmål
Eventuelle spørgsmål til projektet kan stilles til enten Erik eller Jens
Tidsplan

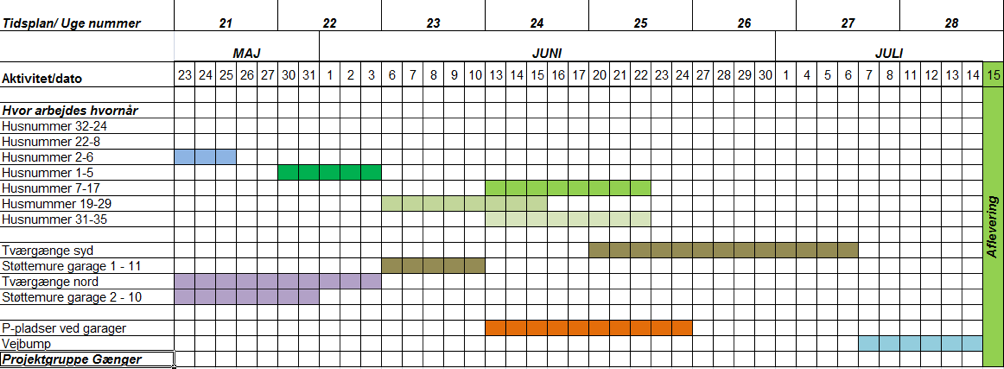

Den nye tidsplan for gængerenoveringen viser det forventede forløb frem til medio juli. Der indsættes yderlig et sjak til at gennemføre udskiftning af belægningerne.
Vandstikledninger
Hørsholm Vand har konstateret, at der er en utæthed i samlingen ved nr. 11, det vil derfor være nødvendigt at foretage en opgravning for at afhjælpe denne utæthed.
Opgravningen forventes at finde sted torsdag d. 2. juni og selve reperationen gennemføres fredag d. 3. juni. Det medfører at vandet lukkes for gænget 7 til 17 i en periode om fredagen.
Spørgsmål
Eventuelle spørgsmål til projektet kan stilles til enten Erik i nr. 22 eller Jens i nr. 32
Fliser
De to føste gænger er færdige og arbejdet med gænge 2 til 6 er i gang og vil formentlig blive afsluttet onsdag. Herefter lægges der fliser i gænget bag garagerne nord for vejen. Før fliserne kan lægges er det nøvendigt at få støttemurene ved garageblokkene 2 til 6 og 8 til 12 på plads.
Tidsplan
Arbejdet med vandstikledningerne har tvunget vores entreprenør til at ændre arbejdsplanen, så hele den nordlige side af Boelsvang gøres færdig først. Det omfatter fliser og støttemure, herefter går arbejdet videre med gænge 1 til 5 som det første gænge og derefter følger gængerne 7 til 17, 19 til 29 og sidst gænge 31 til 35.
Vi har bedt vores entreprenør om at fremkomme med en ny tidsplan for resten af arbejdet. Denne bliver lagt på hjemmesiden umiddelbart efter modtagelsen.
Støttemure
De nye støttemure begynder at tage form og ved garageblok 2 til 6 kan den nye støttemur ses.
P-pladserne mellem garagerne
Der er gravet af den tidligere banket ved garage 2, så P-pladsen er blevet lidt bredere end den var tidligere.
Når renoveringsarbejdet når til P-pladserne mellem garagerne, vil man ordne alle P-pladser på een gang. Til gængæld forventes arbejdet at blive afsluttet i løbet af få dage.
I det omfang der ikke er plads til biler i garagerne eller på den store P-plads, henvises parkering til Brønsholmsdalsvej.
Vandstikledninger
Udskiftning af vandstikledninger er overstået, så nu er det slut med vandafbrydelser af den årsag.
Kloak
Hørsholm Vand er i gang med at reparere banketterne i bunden af en del kloakker. Arbejdet skrider hurtigt frem og giver ikke i sig selv nogen gener for beboerne. Til gængæld mangler der en opgravning i vejen ud for gænge 7 til 17. Her skal der graves en strækning med henblik på udskiftning af et rør.
Opgravningen gennemføres i samarbejde med Gravman, så vores entreprenør kan fortsætte sit arbejde uden hindringer.
Reklamationer
Ved eventuelle reklamationer er det vigtigt at disse beskrives og fremsendes pr. mail til enten Erik eller Jens sammen med billeddokumentation. På denne måde står vi os bedst. Reklamationer bliver behandlet på byggemøderne med både rådgiver og entreprenør.
Spørgsmål
Eventuelle spørgsmål til projektet kan stilles til enten Erik (nr. 22) eller Jens (nr. 32)
